Lucrările de reparație a drumului regional G108 M5 – Florești – Anenii Noi, km 9,00-16,08, Etapa I continuă conform graficului stabilit.
Stadiul actual al lucrărilor executate este următorul:
- demontarea bordurilor circa 21,4 m3;
- decaparea structurii rutiere existente, 1800 m2;

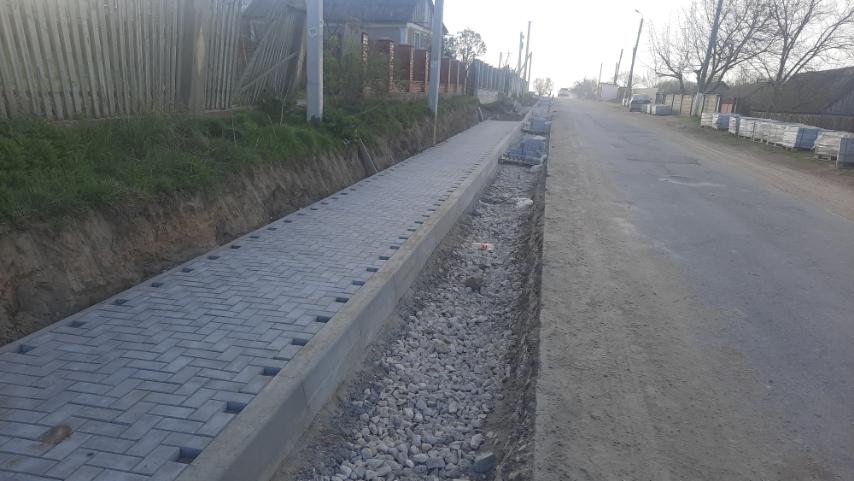

- execuția trotuarelor (montarea borduri mici 10×15 cm, borduri prefabricate din beton 30×15 cm, pavaje 20x10x6) în localitate Cobusca Nouă;

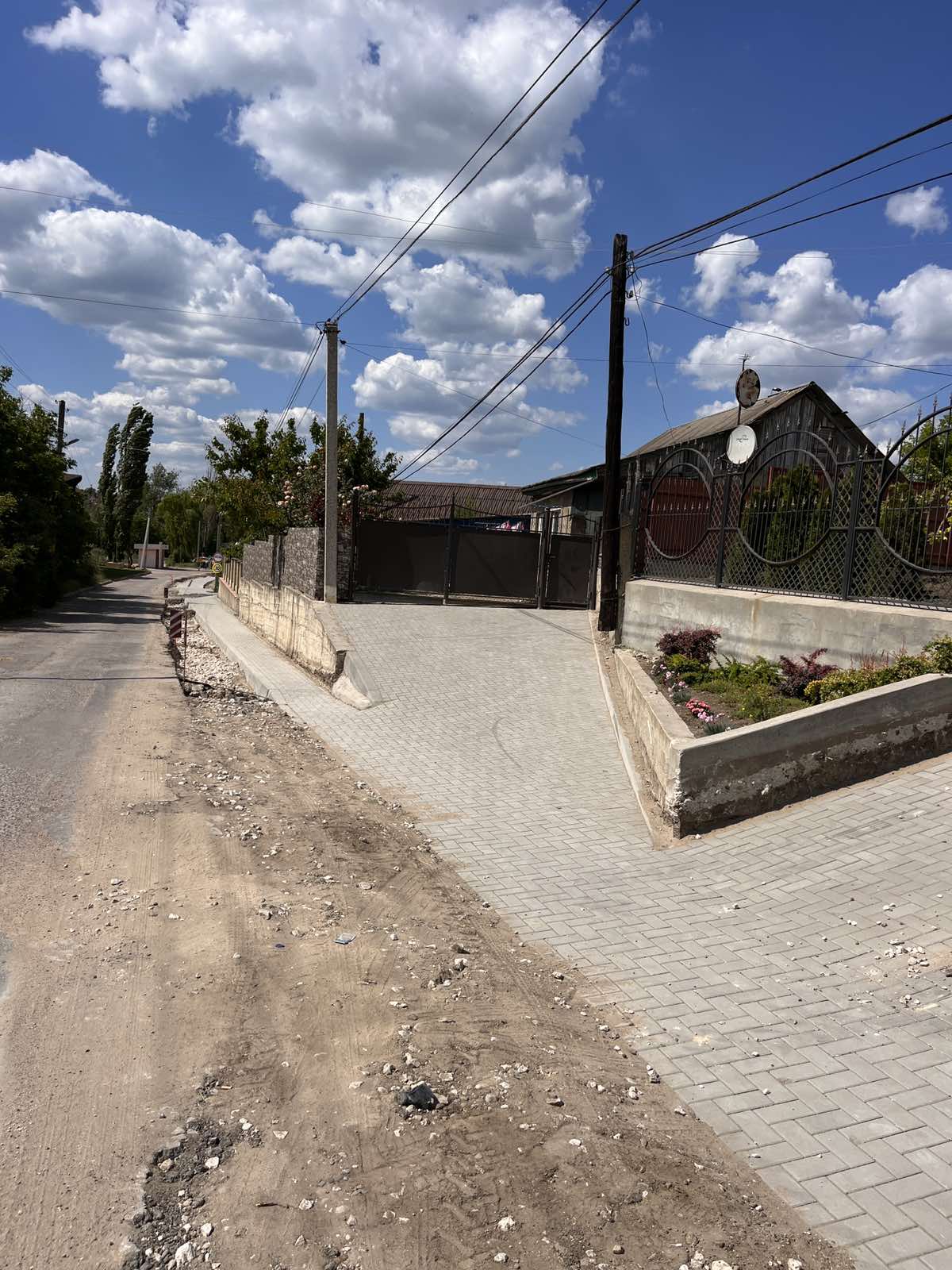

- amenajarea parțială a intrărilor în curți;

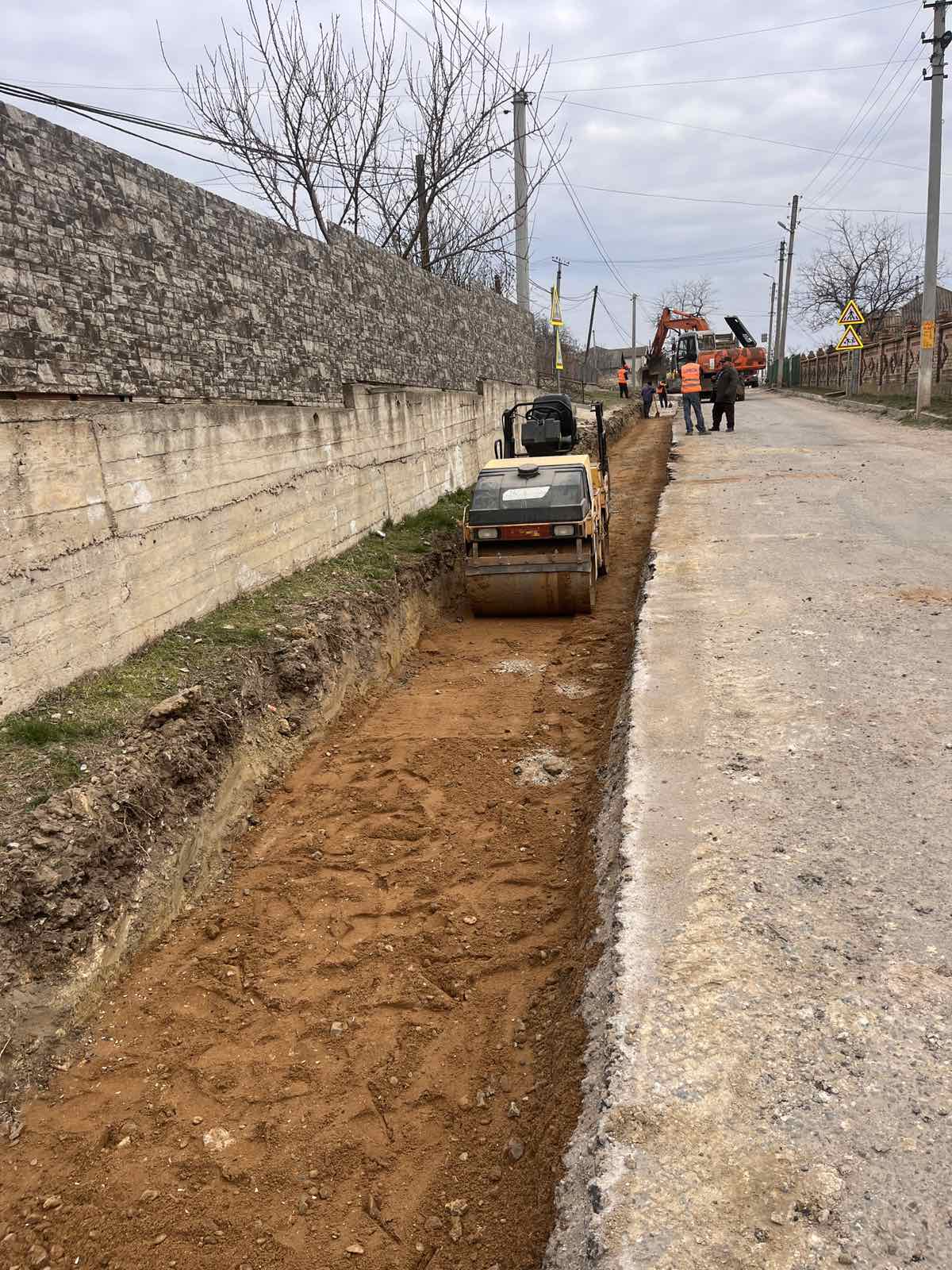

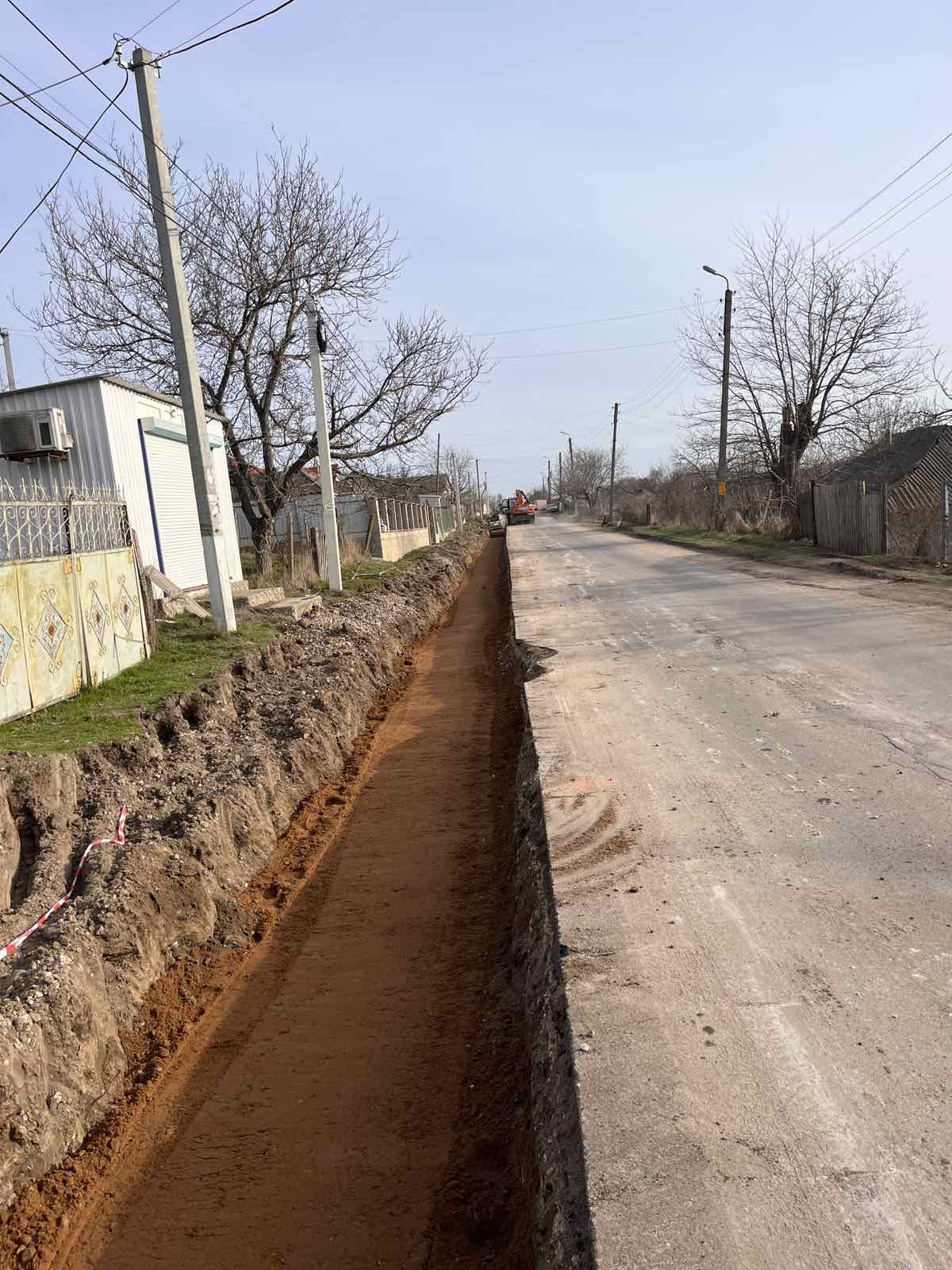

- lucrări de terasament (sectorial);
- amenajarea stratului de egalizare din balast (drenat din amestic de agregate optimal 0-63 Ga75 conf. SM-EN 13242+A1;2008 Н=10см – 990,10 m3);

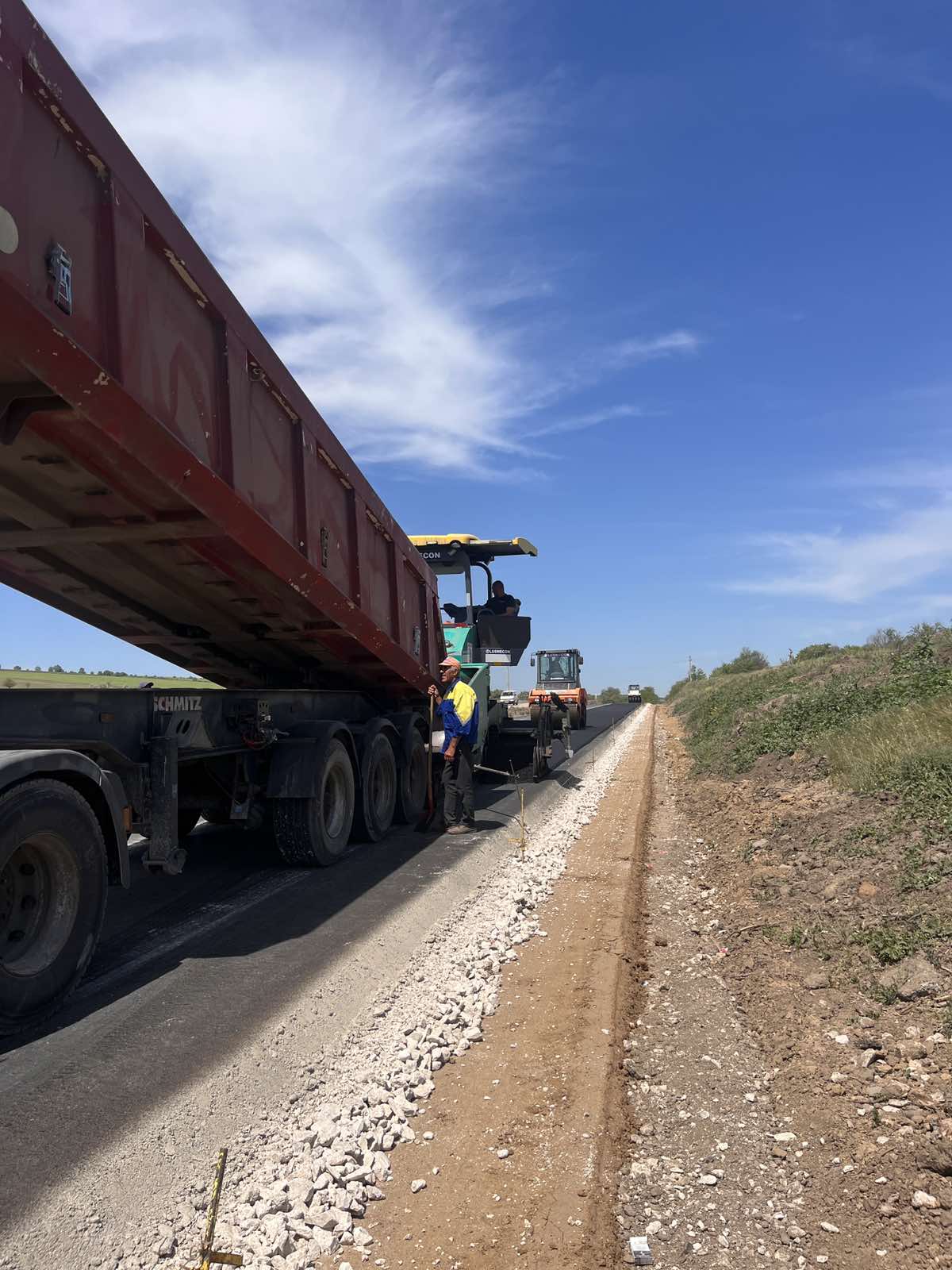

- execuția stratului de fundatie din piatră spartă, circa 1546,03 m3;
- construcția și reparația parțială a podețelor, și altele

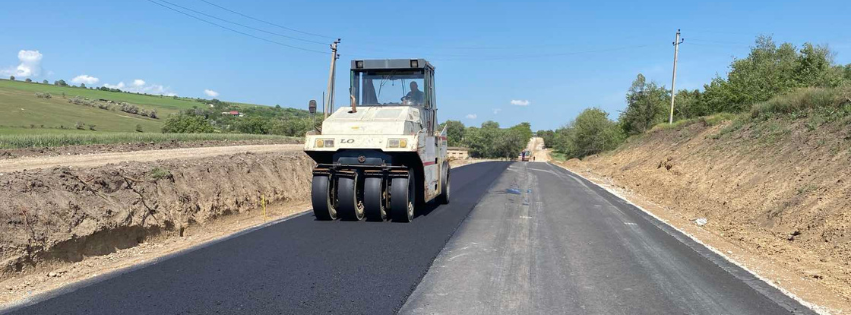

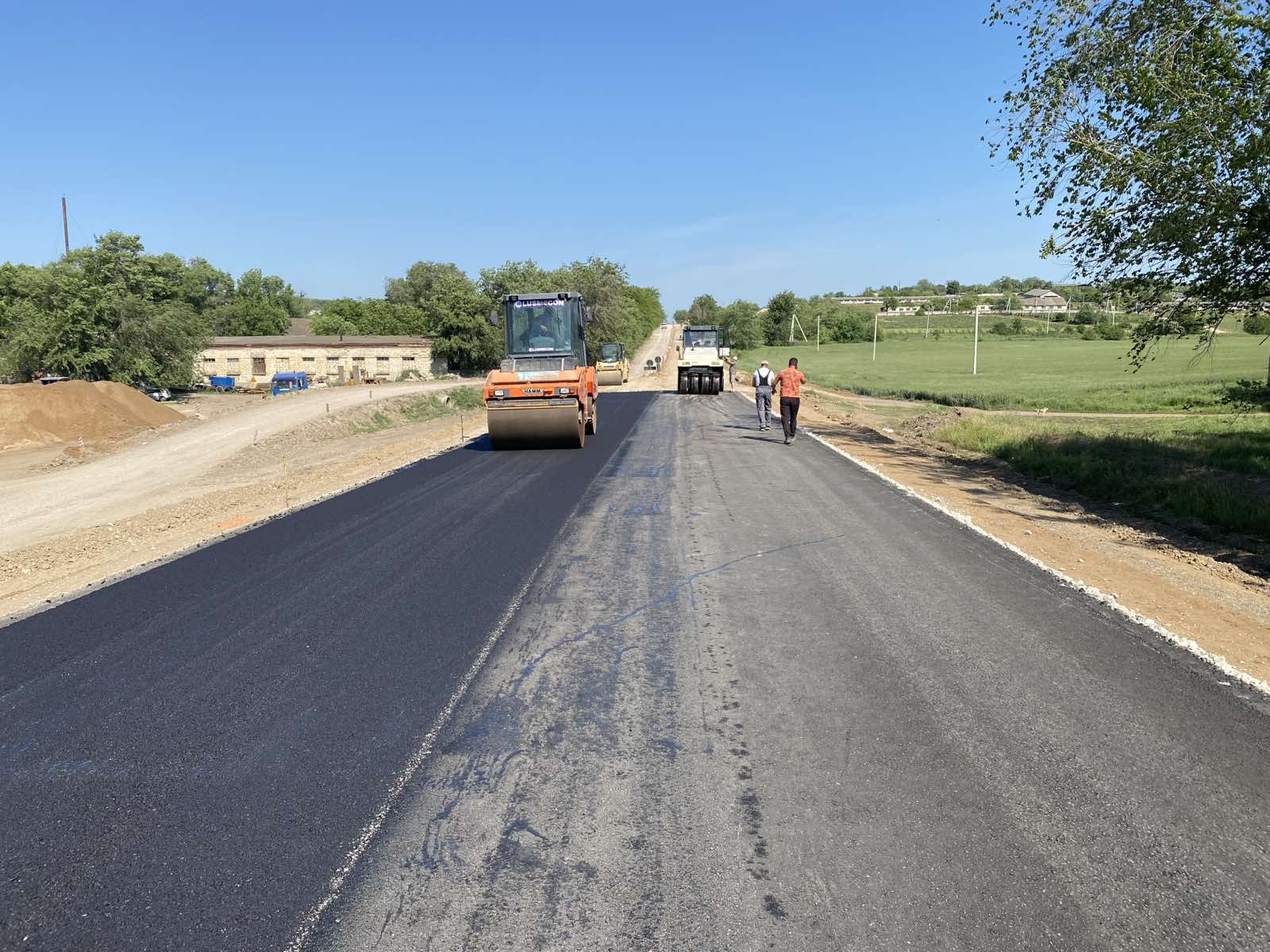

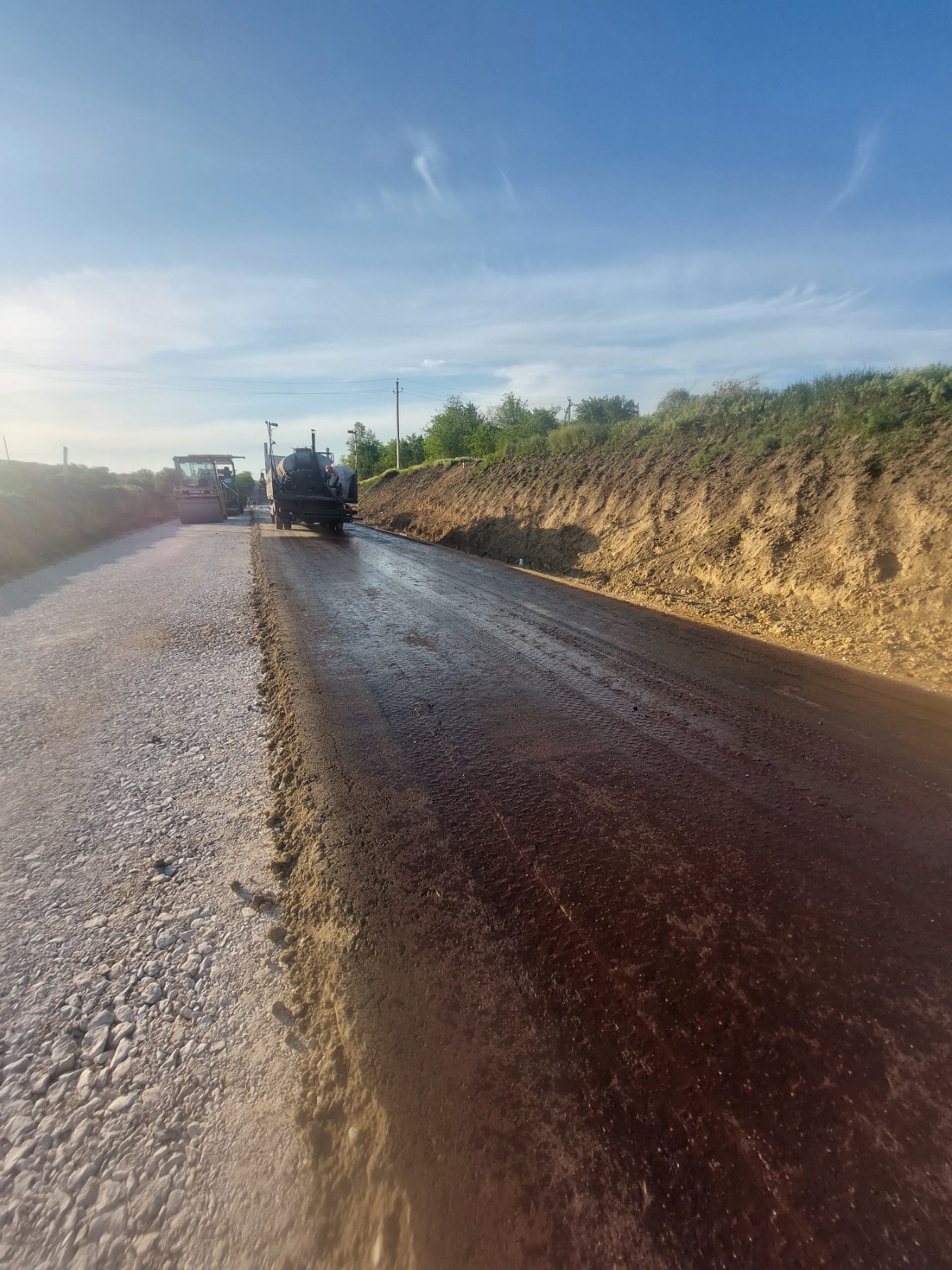

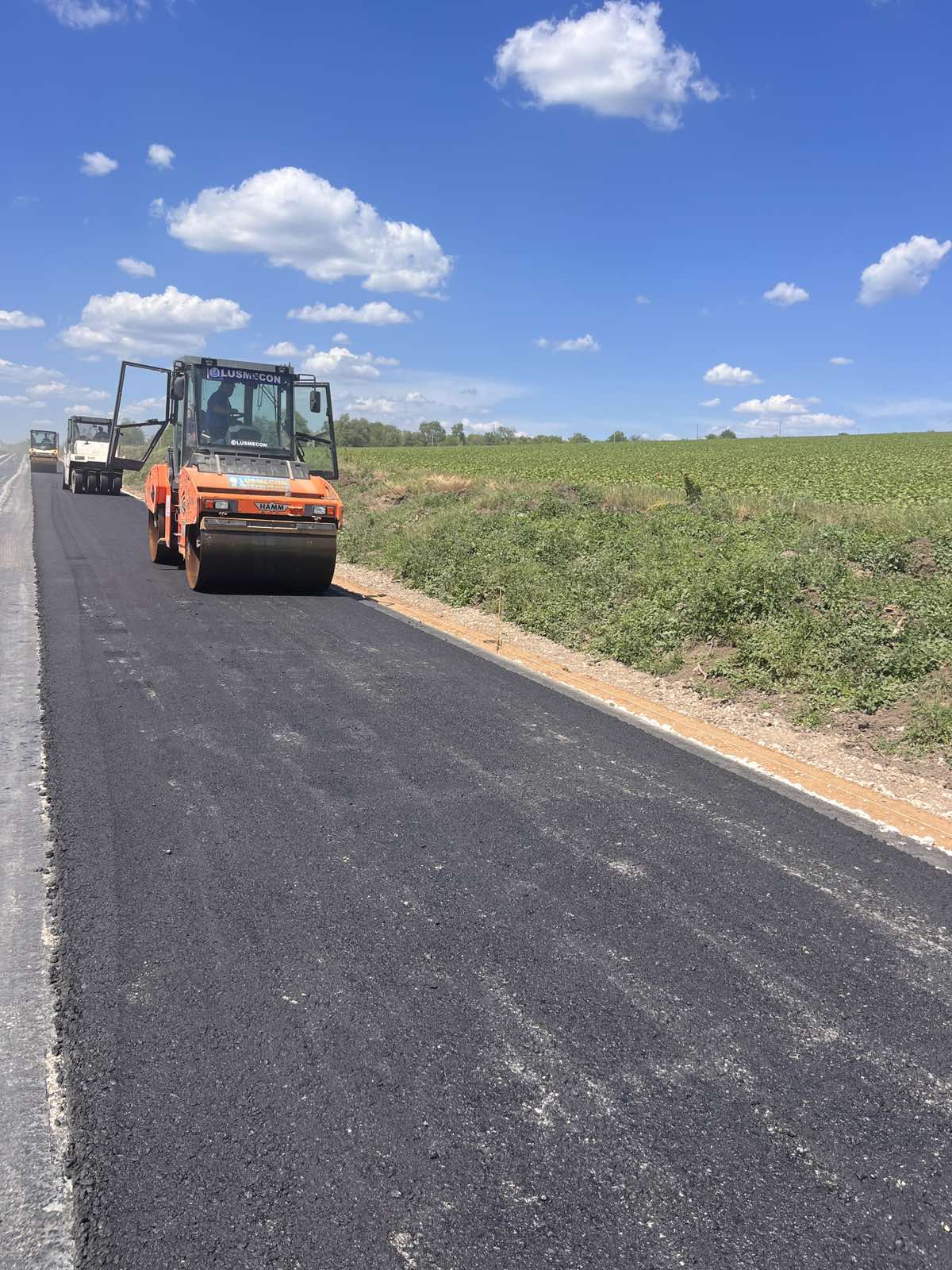

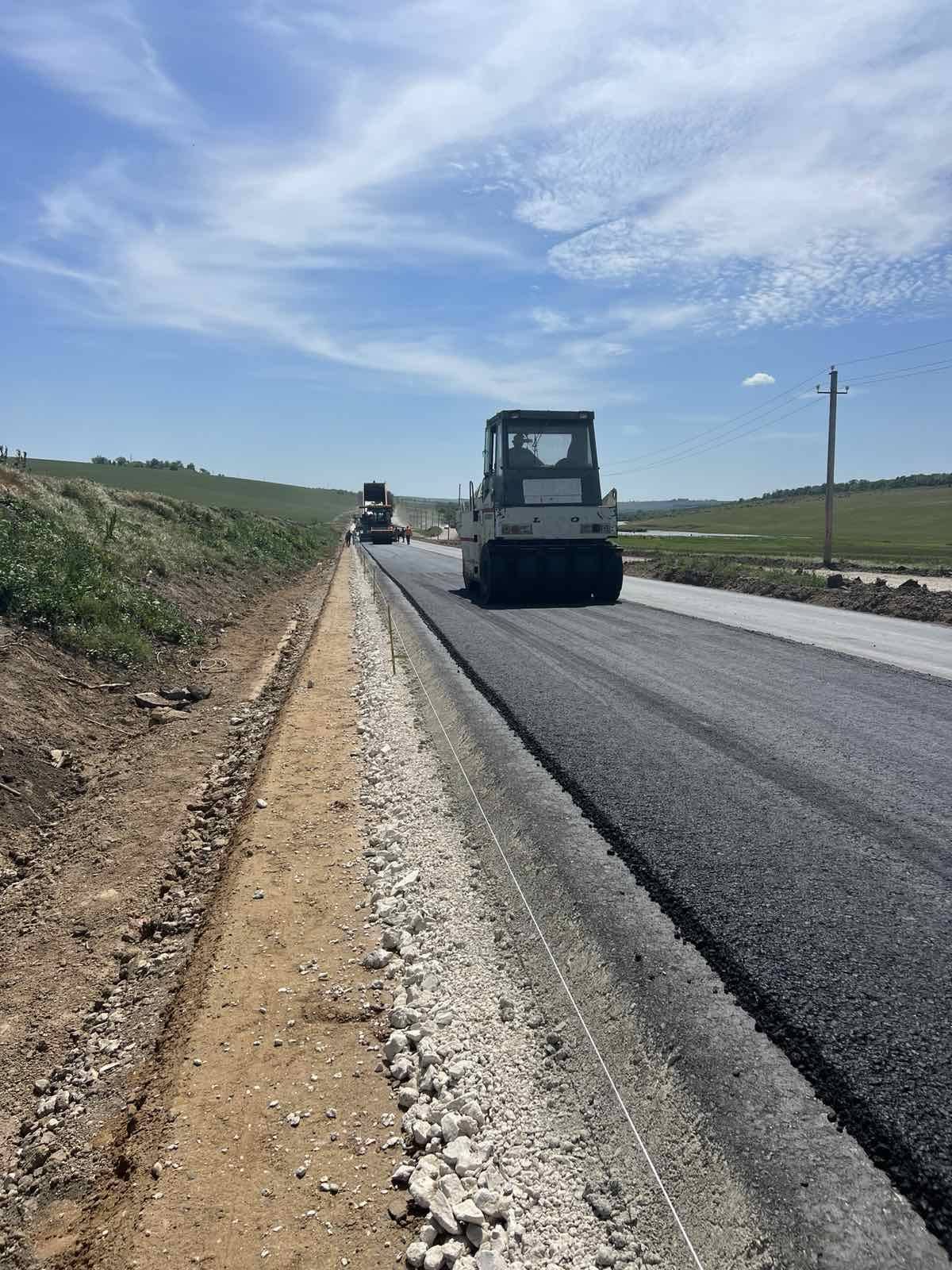

În prezent, antreprenorul execută lucrări de așternere a îmbrăcămintei de beton asfaltic cu agregare mari BAD 22,4 executat la cald h=6 cm.
De asemenea, urmează execuția lucrărilor de terasament, amenajarea treptelor de înfrățire, aplicarea straturilor de balast, aplicarea stratului din amestec de piatră spartă stabilizat cu ciment, etc.
În șantier sunt mobilizate 3 echipe, un număr de aproximativ 63 muncitori și 17 utilaje speciale.
Amintim că, tronsonul supus reparației are o lungime de 7,08 kilometri, două benzi de circulație de 3,0/3,5 metri lățime și partea carosabilă de 6,0 m (2×3,0m) și 7,0 m (2×3,5m).
Termenul de finalizare a lucrărilor este planificat pentru luna decembrie 2024.
În concluzie, reiterăm importanța semnificativă a acestui drum, care asigură conectivitatea între drumul expres M5 și mai multe localități din raionul Anenii Noi. Acesta facilitează de asemenea accesul la resurse locale esențiale și contribuie la dezvoltarea infrastructurii regionale.
